AGUAS DE CARTAGENA ALCANZA UN 48 % DE AVANCE EN LA PARADA TÉCNICA

0
112

Aguas de Cartagena alcanza un 48 % de avance en la ejecución de las 29 actividades de mantenimiento, renovación y optimización de la infraestructura de acueducto programadas durante la parada técnica. A corte de las 9:30 p. m., 14 actividades han sido ejecutadas, mientras continúan los trabajos programados para este miércoles 30 de septiembre.

Las intervenciones se desarrollan en seis frentes de trabajo: conducción de agua cruda, acueducto, mantenimiento del sistema, tratamiento de agua potable, mantenimiento electromecánico y eficiencia hídrica.

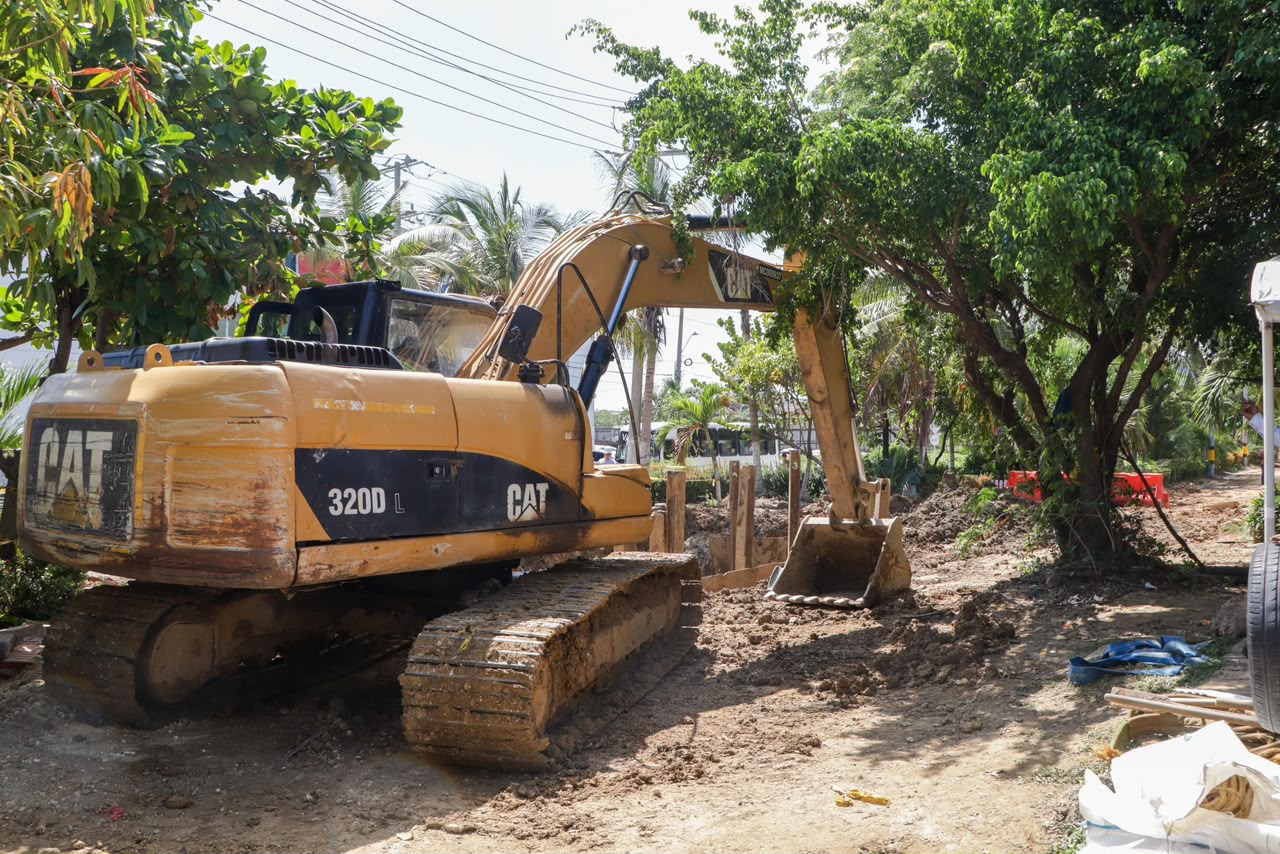

Entre las intervenciones ejecutadas se destaca el empalme de un tramo de reposición de la tubería de conducción de agua cruda hacia la planta de tratamiento, a la altura de Ceballos y Nuevo Bosque. Esta intervención permitirá poner en servicio 210 metros de tubería de 1.000 milímetros de diámetro, fabricada en hierro dúctil, y contribuirá a mejorar la confiabilidad de la infraestructura en un sector donde se registraban roturas frecuentes.

También avanzan trabajos en componentes de conducción, tratamiento, bombeo y distribución, así como labores de sectorización, lavado de tanques, inspección de redes en Crespo y mantenimiento de macromedidores y válvulas reductoras de presión.

Las 15 actividades restantes continuarán ejecutandose el día de mañana 30 de septiembre, de acuerdo con el cronograma establecido. Aguas de Cartagena mantendrá informada a la ciudadanía sobre el desarrollo de los trabajos y la recuperación del servicio a través de www.acuacar.com y sus canales oficiales.

Estas intervenciones hacen parte de la gestión permanente de la empresa para mantener y renovar la infraestructura, atender necesidades operativas y optimizar el funcionamiento del sistema de acueducto.
